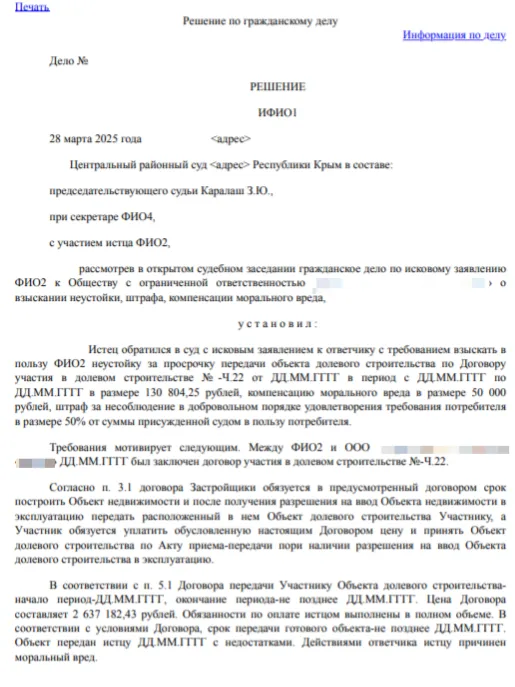

История просрочки
В центре этого судебного разбирательства оказался дольщик, заключивший договор с компанией. Квартира стоимостью более 2,6 млн рублей должна была быть передана в строго оговоренный срок, однако застройщик задержал сдачу объекта на несколько месяцев. При передаче были обнаружены недостатки, что лишь усугубило ситуацию. Дольщик не стал мириться с нарушением своих прав и подал иск, требуя не только неустойку, но и компенсацию морального вреда, а также штраф за уклонение от добровольного выполнения требований.
Как разматывали клубок претензий
Застройщик предпочёл не появляться в зале суда, но заранее представил возражения, оспаривая расчёты и ссылаясь на действующий мораторий по неустойкам. Суд скрупулёзно изучил каждый пункт договора и каждый день просрочки, отделяя периоды, когда взыскание было законным, от времени действия правительственных льгот для строительной отрасли. Ключевыми документами в этом деле стали Федеральный закон об участии в долевом строительстве и специальное постановление Правительства, временно ограничивающее финансовые санкции.
Цена опоздания: что в итоге присудили дольщику
Неустойка оказалась пересчитана: из-за моратория суд исключил часть дней просрочки, и вместо запрашиваемых 130 тысяч рублей было присуждено чуть более 80 тысяч. Компенсация морального вреда, хоть и была снижена, но принципиально важна — суд официально признал, что просрочка доставила гражданину нравственные страдания. А вот в штрафе в 50% от взысканной суммы было отказано — срок для добровольного удовлетворения требований истёк в период действия «иммунитета» у застройщиков.
Рекомендации от юриста
Не ждите — действуйте. При первой же просрочке направляйте застройщику письменную претензию с расчётом неустойки. Это важно для фиксации даты начала спора.
Внимательно изучайте договор участия в долевом строительстве. Обращайте внимание на сроки передачи объекта, порядок расчёта неустойки и условия её применения.
Учитывайте моратории и особенности законодательства. В периоды действия правительственных мораториев начисление неустойки может приостанавливаться. Следите за актуальными изменениями в законах.
Собирайте доказательства. Все претензии, ответы застройщика, акты приёма-передачи, фотографии недостатков — всё это может стать доказательством в суде.
Требуйте компенсацию морального вреда. Даже если сумма будет снижена судом, это дополнительный способ воздействия на недобросовестного застройщика.
Обращайтесь в суд своевременно. Не затягивайте с обращением — сроки исковой давности составляют 3 года, но лучше действовать оперативно.
Важно знать каждому дольщику
Это дело показало, что даже в условиях моратория и сопротивления застройщика можно добиться взыскания неустойки и компенсации морального вреда. Суд строго следует нормам закона, но требует от истца чётких расчётов и доказательств.
Если вы столкнулись с нарушением условий договора — не отчаивайтесь. Ваши права защищены законом, и при грамотном подходе их можно отстоять.
Строительные споры — одна из самых сложных категорий дел. Расчёты неустойки, учёт мораториев, подготовка доказательств — всё это требует профессионального подхода. Если вы дольщик и столкнулись с проблемами при сдаче объекта, обращайтесь за юридической консультацией. Специалист поможет проанализировать ваш договор, составить претензию и исковое заявление, а также представит ваши интересы в суде.
